8月12日,國家管網集團建設項目管理分公司西三中(中衛-吉安)中衛-棗陽(河南段)工程圓滿完成勞動競賽,工程整體提前16天圓滿完成勞動競賽奮斗目標,為完成河南段工程建設“百日攻堅”畫下圓滿句號。
西氣東輸三線中段(中衛-吉安)天然氣管道項目(下稱西三中),是國家“十四五”重點能源戰略工程,是我國繼西氣東輸一、二線工程、川氣東送工程后又一條具有重要戰略意義的能源運輸大動脈。
西三中全長2090公里,起自寧夏中衛,途經寧夏、甘肅、陜西、河南、湖北、湖南、江西7省(自治區),終點為江西省吉安市。管道設計壓力10兆帕,設計年輸氣能力250億立方米。
展現鐵軍戰力 加快氣化河南
作為西三中工程的重要組成部分,西三中河南段于2022年6月15日正式開工建設。該工程自南陽市西峽縣西坪鎮丁家灣進入河南境內,途經西峽、內鄉、鄧州、新野和唐河5個縣(市),從唐河縣湖陽鎮進入湖北棗陽境內,干線全長282公里。未來工程建成投運后,將加速“氣化河南”和“縣縣通氣”。

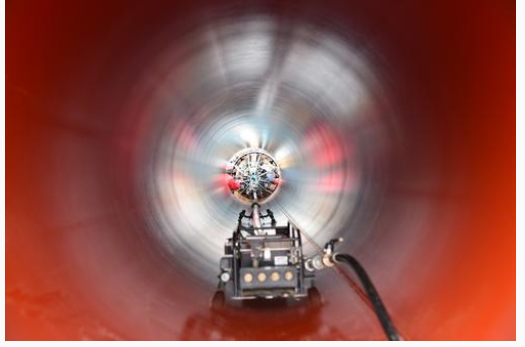

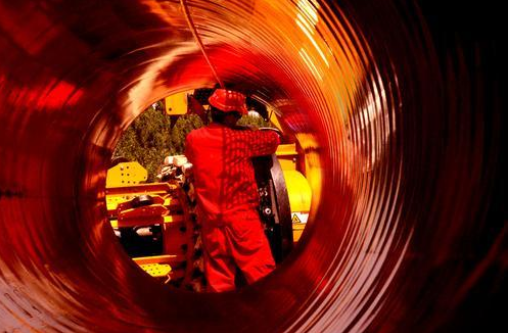

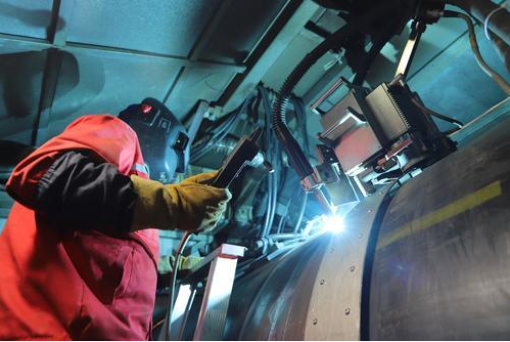

該工程是國家戰略民生項目,具有工期急、施工難、風險高、任務重、要求嚴、技術新等特點。為確保按期建成投運,西三中豫鄂項目部組織精兵強將靠前指揮,強化工程管控,引進了當前國內先進的自動鎢極氬弧外根焊+單(雙)槍填蓋工藝,有效提升焊接質量與效率,降低人員勞動強度。
百日攻堅戰酷暑 為投產夯實基礎
5月5日,豫鄂工程項目部組織召開“激情紅五月 大干一百天”工程建設百日攻堅勞動競賽啟動會,正值酷夏,持續高溫,施工作業帶內溫度常達38℃,對施工帶來不小的挑戰。
豫鄂項目部始終以安全與發展為重點,著力體系建設,制定各項高溫施工方案和保障措施,確保施工人員以充沛精力、健康身心投入到工程建設中。

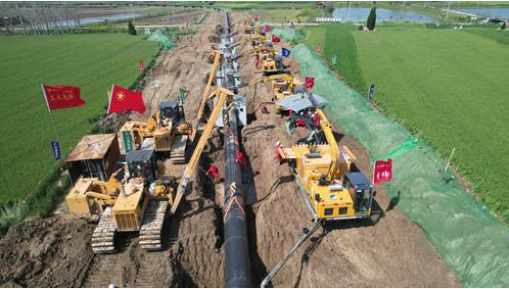

自勞動競賽以來,工程全線掀起了一股猛烈的建設熱潮,連克外協溝通不暢、夏日高溫施工、秦嶺山體隧道穿越及大中型河流穿越等難點挑戰。截至8月11日,西三中(中衛-吉安)(河南段)工程共完成掃線 92.96公里、布管 50.09 公里、焊接46.28 公里,為工程建成投產夯實基礎。
正觀新聞·鄭州晚報記者 張華 通訊員 安靜 文/圖
