        1. 不停電作業全面應用于鄭州供電配網建設

          2021-05-15 來源: 鄭州晚報 鄭州客戶端官方網站 分享到:

          5月13日,國網鄭州供電公司配網管理部、不停電作業中心和鞏義市供電公司市縣聯動,在鞏義市回郭鎮產業園區開展配電網工程實施“不停電”作業,這是配電網向“零計劃停電”邁出的標志性一步,將不停電作業全面應用于配網建設,提高供電可靠性。

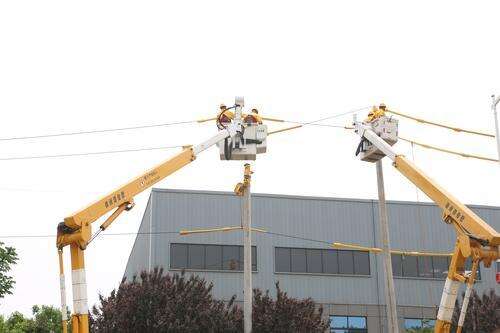

          此次配網“不停電”作業總共出動7輛絕緣斗臂車、2輛發電車、1輛吊車,市、縣公司23名精兵強將共同進行架空線路不停電綜合檢修、帶電立桿、用戶接入、普通消缺及裝拆附件等預定作業。經過近7小時的緊張作業,圓滿完成四類作業2項,三類作業3項,二類作業5項。

          該項目較傳統停電作業方式,共避免了65臺變壓器停電,其中包括工業用戶45家、機井12座(含用戶1座)以及1110戶居民,共減少停電時戶數455時·戶。同時,優化了10清邵Ⅱ線的網架結構、解決了清邵Ⅱ線劉村分支線路的重過載問題,進一步提升了該線路供電區域的供電可靠性。

          鄭報全媒體記者 張華 通訊員 劉倩玲 郝燕曉 文/圖



          分享到: 編輯:張丹婭 統籌:楊觀軍
