從11月15日集中供暖開始后,受熱源不足的影響,鄭州西南區域、高新區居民反饋暖氣不熱的問題較為集中。12月10日、11日鄭州將再迎降溫天氣,熱源不足何時能解決?
12月8日,記者到幾大電廠采訪,裕中電廠將于9日啟動2號鍋爐,鄭州南部區域熱源不足的情況將有望得到解決,國能滎陽電廠將逐步提高供熱負荷,鄭州豫能基本滿足目前各熱力用戶需求。
裕中能源有限公司9日啟動2號機鄭州市區南部熱源將正常供暖
【熱源缺口】負荷不足,市區西南區域及高新區影響較重
電廠熱源是鄭州市集中供熱的主力熱源,近年來,鄭州市國能滎陽電廠、鄭州豫能、裕中電廠三座熱電聯產企業提供熱量占比達到63%。
今冬以來,電廠供熱量與供熱需求量差距過大,達到20%以上。11月15日,國能滎陽電廠供熱欠供45%、鄭州豫能欠供22%、裕中一期欠供54%,裕中二期基本達到供熱計劃。12月7日,國能滎陽、鄭州豫能供熱量缺口分別達39%、11%;裕中電廠一期單機運行,全日供熱量缺口達32%,裕中二期,全日供熱量缺口5%。
供暖至今,鄭州熱力集團供熱范圍內的燃氣鍋爐房全負荷運轉,但由于三大電廠熱源占比較重,熱源不足對鄭州西南區域以及高新區、北區部分區域供熱依然造成較大影響。

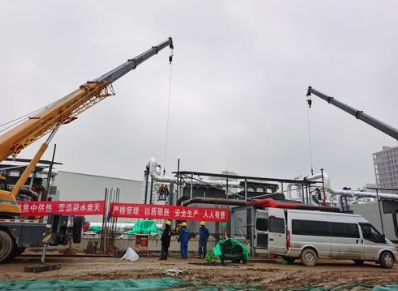

?12月8日,鄭州市裕中能源有限公司車間內部機組設備。
【裕中電廠】10日,預計南部區域熱源將逐步好轉
據了解,今年供熱以來至12月8日,裕中電廠一直處于欠供狀態,如12月2日,裕中一期和二期均供熱量不足,缺口分別達42%、5%;12月3日,缺口分別達42%、9%;12月4日,缺口分別達37%、18%。
12月8日,鄭州市裕中能源有限公司機組控制室。
“面對經營壓力,我們將積極履行社會責任。”裕中電廠副總經理金文成說,該公司機組正常應該8月開始計劃檢修,10月15日左右檢修完畢,但是受保供電以及疫情等因素影響,檢修被迫延遲。克服重重困難后,檢修加班加點完成,該公司已于7日凌晨啟動3號機組,9日啟動4號機組,該公司四臺機組全部投入運行,至10日,該廠的供熱負荷將回復正常水平。屆時,鄭州南部區域熱源不足的問題預計將得到解決。
【國能滎陽電廠】正在逐步提高供熱負荷
國能滎陽熱電有限公司(以下簡稱“國能滎陽電廠”)擁有兩臺630MW熱電聯產機組,供熱采暖面積近3000萬平方米,覆蓋鄭州市北區、高新區和滎陽市、上街區。
國能滎陽電廠的熱源,對于高新區的集中供熱有著舉重輕重的作用。
“煤炭質量差熱值低,影響了正常的供熱負荷。”國能滎陽電廠相關負責人顏帥解釋,受全國煤炭形勢影響,采暖季以來,電廠來煤熱值由上年的5千多大卡降低到4300大卡左右,對供熱出力造成影響。
顏帥表示,國能滎陽電廠正在逐步提高供熱負荷,積極履行央企的社會責任。
【鄭州豫能】最大限度滿足目前各熱力用戶需求
鄭州豫能熱電有兩臺66萬千瓦的熱電機組,擔負著為鄭州市區供電、供熱的雙重職能,同時肩負著為馬寨工業園提供工業供汽的任務。
目前,該公司組織技術力量晝夜奮戰,故障機組已趨于正常運行,供暖、供汽正常。
裕中電廠、國能滎陽電廠負責人表示,目前,雖然面臨煤價高且煤源緊張等諸多困難,但企業一定心系民生,抓好安全生產與設備運維,克服一切困難,確保完成今冬供暖任務。
【熱源建設】加快推進“引熱入鄭”工程,解決熱源不足
據了解,鄭州將加快華潤登封電廠引熱入鄭長輸供熱管網工程及大唐鞏義電廠引熱入鄭長輸供熱管網工程建設,其中華潤登封電廠供熱能力2100兆瓦,可供面積約4700萬平方米;大唐鞏義電廠供熱能力1470兆瓦,可供面積約3267萬平方米。
正觀新聞·鄭州晚報記者 張華/文??徐宗福/圖
